Курсовая работа: Организация деятельности генподрядной организации
Курсовая работа: Организация деятельности генподрядной организации
Федеральное
агентство по образованию
Государственное
образовательное учреждение
высшего
профессионального образования
«Самарский
государственный
архитектурно-строительный
университет»
Кафедра
теоретической экономики и экономики недвижимости
КУРСОВОЙ
ПРОЕКТ
по
дисциплине «Организация производства в строительстве»
на
тему:
«Организация
деятельности генподрядной организации»
Выполнил:
Студент IV
курса группы ЭН-64
Андреев Максим Анатольевич
Проверил:
Бабкина Ирина Викторовна
Самара
2010
Содержание
Введение
1. Генподрядчик и виды подрядных работ
1.1 Генподрядчик и его функции
1.2 Современные тенденции развития
системы проектирования
2. Договор генподряда и торги в
строительстве
2.1 Роль договора генподряда и порядок
подготовки и проведения подрядных торгов
2.2 Содержание и структура договора
генподряда
2.3 Основные аспекты договора генподряда
Заключение
Список литературы
Введение
Современное
строительство – сложный высокотехнологичный процесс, в котором обычно принимает
участие большое количество организаций. Сам процесс растянут во времени и
обременён огромным количеством документов.
В абстрактной схеме
основных «игроков» четыре:
-
Инвестор,
финансирующий процесс;
-
Генподрядчик,
«осваивающий» деньги инвестора;
-
Генпроектировщик,
готовящий документацию и финансируемый инвестором или генподрядчиком;
-
Заказчик,
являющийся в какой-то мере «переводчиком» между тремя названными сторонами, а,
кроме того, «крайним» по всем наиболее болезненным вопросам: сбор ИРД,
получение ТУ, прохождение экспертизы, контроль выполнения работ и платежей и,
наконец, сдача объекта.
Если появилось желание
построить дом, провести реконструкцию здания или же просто организовать
перепланировку офиса, можно сделать это разными способами: заниматься всем
самостоятельно или же поручить работу сторонней организации, именуемой
«генподрядчик». Называются эти способы соответственно: хозяйственный и
подрядный.
В первом случае
заказчик все делает сам, для себя, не прибегая к помощи сторонних организаций,
т. е. совмещает в себе все функции: генеральный подрядчик, генпроектировщик,
заказчик, застройщик. При подрядном способе строительства, как это ясно из
названия, заказчик заключает договор подряда, и все работы выполняет
генподрядчик. Обязательства и ответственность, которую несет генподрядчик,
прописываются в Правилах и договоре с застройщиком. В свою очередь, генеральный
подрядчик заключает договоры с другими организациями – субподрядчиками, которые
выполняют различные работы, однако он вполне может производить работы полностью
самостоятельно. В качестве генерального подрядчика выступает организация,
имеющая лицензию на ведение строительства и на заключение договора генерального
подряда.
Целью работы, прежде
всего, является выявление функций и организационно-правовых особенностей
функционирования генподрядных организаций.
Задача работы состоит в
определение особенностей управления генподрядной фирмы и организации подрядных
торгов.
При написании работы
использовались нормативно-правовые акты РФ, СНиПы, учебники, а так же
информация с сайтов генподрядных фирм.
1. Генподрядчик и виды
подрядных работ
1.1 Генподрядчик и его
функции
В последнее время
многие компании под Генеральным подрядчиком понимают только функции управления
за строительством непосредственно на строительной площадке. Компании, не
имеющие в своем штате рабочих, строительную технику, инструмент не выполняющие
ни один из видов работ своими силами называются генподрядчиком на объекте.
Таким образом, такой
Генподрядчик, чтобы выполнить какую-либо работу заключает договор с
субподрядчиком, а при конкурсном отборе – проводит тендер. Предусмотреть все и
сразу работы сначала строительства бывает тяжело или не возможно, Работы могут
возникать в самое не подходящее время, а иногда еще могут быть пропущены.
Получается, один субподрядчик выполняет работу до какой-то границы, а второй,
который идет за ним не может начать, нужно еще что-то доделать или первый не до
конца выполнил работу, бросил или не успевает, а второй уже на площадке.
Генподрядчик в этот момент может сгладить недостатки одного подрядчика и не
допустить простой второго, у него есть люди. В ситуации, когда у Генерального
подрядчика отсутствует рабочая сила ему нужно ждать, когда появиться третий
субподрядчик (выполнит пропущенную работу) или первый выйдет и/или доделает
работу. Бывает, привезут оборудование купленное Заказчиком, а у Заказчика нет в
договоре на поставку разгрузки. Тогда Генподрядчик, у которого есть люди, может
выгрузить в то время когда номинальный Генподрядчик начинает срочно искать
подрядчика, который может - это сделать.
Генподрядчик, не
выполняющий работы своими силами на строительной площадке, не является
Генподрядчиком – это управление строительством на строительной площадке – это
нужно классифицировать, как номинальный Генподрядчик. Такой Генподряд не
эффективен, т.к. принятие решений и выполнение работ затягивается. При сложных
объектах, когда, практически каждый день, могут выявляться дополнительные
работы (реконструкция), при сжатых сроках строительства – это недопустимо и
неэффективно. Заказчик или Инвестор теряет от не своевременного ввода в
эксплуатацию объекта, который должен приносить прибыль и/или слишком втянут в
процесс строительства, особенно если Генподрядчик работает за оговоренное
вознаграждение, а все договора на подряды заключаются с Заказчиком.
При заключении договора
на номинальный Генподряд Вам будут приведены все доводы в пользу номинального
Генподряда (т.е. в свою пользу) и сроки будут также подогнаны под такое
управление. Такая постановка вопроса является лишь лоббированием своих
интересов, и – эта точка зрения продвигается в строительной среде многими компания
позиционирующими себя, как управляющие.
Существует множество
определений Генподрядчика:
Генеральный подрядчик —
предприятие, являющаяся главным исполнителем договорного подряда, то есть
соглашения с заказчиком о выполнении определенного круга работ, чаще всего —
строительных. Г.П. отвечает перед заказчиком за выполнение всего круга,
комплекса работ, установленных договором.
Словарь «Борисов А.Б.
Большой экономический словарь. — М.: Книжный мир, 2003. — 895 с.»
Генеральный подрядчик —
фирма, являющаяся главным исполнителем договорного подряда, то есть соглашения
с заказчиком о выполнении определенного круга работ, чаще всего — строительных.
Генеральный подрядчик отвечает перед заказчиком за выполнение всего круга,
комплекса работ, установленных договором.
Райзберг Б. А.,
Лозовский Л. Ш., Стародубцева Е. Б. Современный экономический словарь. 5-е
изд., перераб. и доп. — М.: ИНФРА-М, 2007. — 495 с. — (Б-ка словарей
"ИНФРА-М").
Генеральный подрядчик и
субподрядчик:
"...1. Если из
закона или договора подряда не вытекает обязанность подрядчика выполнить
предусмотренную в договоре работу лично, подрядчик вправе привлечь к исполнению
своих обязательств других лиц (субподрядчиков). В этом случае подрядчик
выступает в роли генерального подрядчика..."
Извлечение из
документа: «Гражданский кодекс Российской Федерации (часть вторая)» от
26.01.1996 N 14-ФЗ (принят ГД ФС РФ 22.12.1995) (ред. от 17.07.2009)
Генеральный подрядчик -
это лицо осуществляющее весь комплекс строительно - монтажных работ под ключ.
Строительные работы на
современном этапе требуют особо внимательного подхода на каждом этапе процесса
возведения объекта. В одиночку заказчик не в силах проследить за качеством
выполнения работ, также проблемы могут возникнуть и при оформлении различного
рода документов. Все эти и многие другие обязательства может на себя взять
генподрядная компания, у которой есть все необходимые разрешения, а,
следовательно, и полномочия для осуществления той или иной деятельности. При
этом, между заказчиком и генподрядной компанией заключается договор генподряда
на строительство. Важным моментом является то, что юридическая ответственность
полностью ложиться на генподрядную организацию (вне зависимости от того,
указано ли это в текущем договоре). Очень часто услуги генподрядчика требуются
лишь для осуществления каких-либо конкретных работ, на проведение которых
требуется специальная лицензия. В качестве таких работ могут выступать
изыскательные. Интересно то, что зачастую генподрядная компания лично
распоряжается о привлечении необходимых субподрядчиков, и без её согласия такое
действие незаконно. Однако в таком случае генподрядчик не несет никакой
ответственности за работы, выполненные другими рабочими.
Договор генерального
подряда на строительство является крайне важным документом. В нем подробно
изложены все обязанности исполнителя. А также срок сдачи работ. Но на скорость
осуществления работ могут оказывать влияние и внешние факторы, например,
погода, поэтому к договору всегда прилагается график осуществления работ, в
соответствии с которым сроки сдачи объекта могут быть продлены. И, конечно же,
в договоре на генподряд указывается стоимость всех работ: каждая отдельная цена
прописывается либо в полном объеме, либо по способу начисления в соответствии с
установленной государством тарификацией. Услуги генподрядной организации
оплачиваются в зависимости от того, какая была назначена сумма вознаграждения,
и какие затраты понес генподрядчик во время выполнения условий соглашения.
Очень важно внести точные данные в смету, как о стоимости работ, так и о их
видах, сроках исполнения, материалах и другие нюансы. В противном случае
договор на генподряд является недействительным, поскольку составление сметы
считается составляющей подготовительного этапа. Однако существует возможность
составления приблизительных смет, но только, если по каким-либо серьезным
причинам в момент подписания соглашения невозможно указать точные данные.
·
Основные
задачи генподрядной компании заключаются в следующем:
·
формирование
планового документа по строительству заданного объекта,
·
выполнение
всех работ согласно данному плановому документу и договору,
·
осуществление
контроля над соблюдением норм и требований в соответствии с действующим
законодательством,
·
сотрудничество
с субподрядчиком,
·
обеспечение
строительного процесса всеми материалами,
·
сдача
строительного объекта в сроки, прописанные в договоре.
Кроме того, очень
важным моментом является то, что генподрядчик осуществляет строительство
каждого объекта в соответствии с пожеланиями заказчика, то есть соблюдаются
принципы индивидуального подхода. Услуги генерального подряда крайне важны,
поскольку такой огромный комплекс работ требует особого внимания, а, значит, и
профессионального подхода. Как строительные, так и ремонтные работы различают
по определенным видам и типам, в соответствии с которыми генподряд использует
именно те материалы, которые максимально удовлетворяют существующим условиям.
Это позволяет избежать различного рода неприятностей. Генподряд поможет вам
сэкономить время и деньги.
Генеральный подряд
обеспечивает комплексный подход в работе, в том числе и благоустройство
территории. Каждый отдельный вид строительных работ выполняют узкие
специалисты, что говорит о надежности работы генподряда. Если вы воспользуетесь
услугами профессионального генерального подряда, ввод в эксплуатацию вашего
строительного объекта будет обеспечен без задержек. Таким образом, генподряд -
это ваш путь к успеху.
Генподряд – современная
комплексная строительная услуга. В наши дни строительство – это целая система
разноплановых строительных работ, к выполнению многих видов которых допускаются
только лицензированные исполнители. Часто для строительства приходится
привлекать сторонних специалистов и бригады рабочих, деятельность которых
необходимо координировать, чтобы соблюсти технологию строительства, избежать
простоев и потерь, а также не допустить конфликтов. Все функции по
координированию и организации непрерывного технологического процесса
строительства берет на себя генподрядчик. В том числе, в обязанности генподрядчика,
по правилам генподряда, входит и снабжение строительства строительными
материалами. Своевременная поставка строительных материалов – один важных из
факторов соблюдения сроков строительства.
Генподряд позволяет
переложить организацию и управление строительством на плечи специалистов
строительного дела – генподрядную организацию. Генподряд освобождает
предприятие заказчика от необходимости создания специального строительного
отдела, что само по себе снижает затраты на строительство. Использование генподряда
исключает необходимость найма новых работников и отрыва от производства уже
нанятых.
При составлении
договора генподряда обязательно разрабатывается подробная смета, план
выполнения работ и график с указанием крайних сроков выполнения каждого из
этапов строительства. Генподряд предполагает ведение строительства по готовой
проектной документации. По согласованию с генподрядчиком проектные работы также
могут быть внесены в условия генподряда. Генподрядная организация действует в
рамках договора генподряда, но при этом имеет довольно широкие полномочия,
вплоть до самостоятельного принятия решения о найме субподрядчиков. При этом
перед заказчиком генподрядчик несет ответственность за качество выполнения
работ субподрядчиком.
Генподрядная
организация ведет строительство до сдачи объекта заказчику или вплоть до сдачи
в эксплуатацию, фактически «под ключ». Генподряд – это всегда высокое качество
работ, минимальные сроки и экономия средств.
1.2 Современные
тенденции развития системы проектирования
Разработка проектной
документации на территории Российской Федерации в настоящее время производится
в соответствии с инструкцией «О порядке разработки, согласования, утверждения и
составе проектной документации на строительство предприятий, зданий и
сооружений» СНиП 11-01-95 (официальное издание, разработанное Министерством
строительства Российской Федерации). В отдельных нормативных документах
устанавливается порядок разработки градостроительной документации для
строительства объектов за границей.
Разработка проектной документации
на новое строительство, расширение, реконструкцию и техническое перевооружение
объектов осуществляется на основе утвержденных (одобренных)
технико-экономических обоснований инвестиций в строительство зданий,
сооружений, комплексов и т.п. Проектной документацией детализируются принятые в

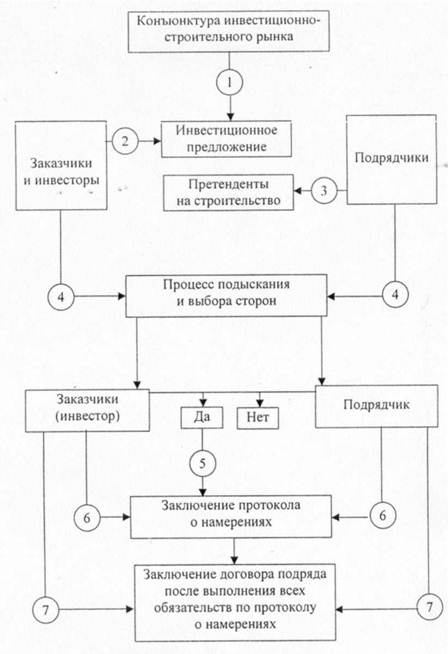

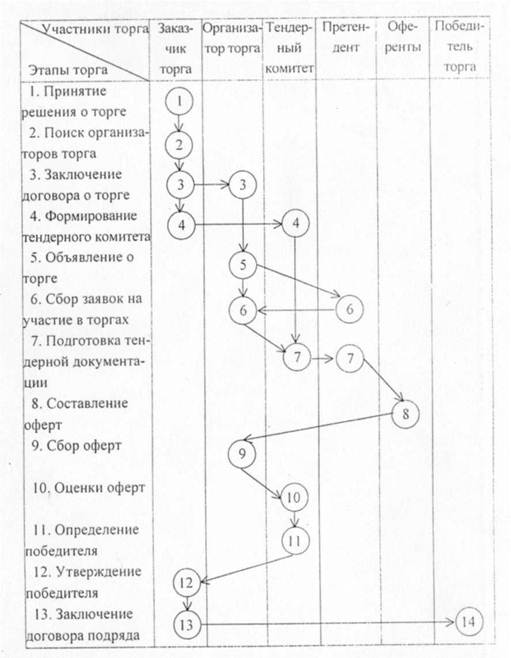

ТЭО решения и уточняются основные технико-экономические показатели (Рис. 1а).
Основным документом,
регулирующим правовые и финансовые отношения, взаимные обязательства и
ответственность сторон, является договор (контракт), заключаемый заказчиком с
привлекаемыми для разработки проектной документации проектными,
проектно-строительными организациями, другими юридическими и физическими
лицами. При этом обязательной частью договора (контракта) должно быть задание
на проектирование.
Примерный состав и
содержание задания на проектирование объектов жилищно-гражданского и
производственного назначения следующий.
Задание на
проектирование объектов жилищно-гражданского назначения:
1)основание для
проектирования;
2)вид строительства;
3)стадийность
проектирования;
4)требования по
вариантной и конкурсной разработке;
5)особые условия
строительства;
6)основные
технико-экономические показатели, в том числе жилых или общественных зданий, их
назначение (этажность, число секций и квартир, вместимость или пропускная
способность);
7)назначение и типы
встроенных в жилые дома предприятий или учреждений общественного обслуживания,
их мощность, вместимость, пропускная способность, состав и площади помещений,
строительный объем;
8)основные требования к
архитектурно-планировочному решению здания, условиям блокировки, отделки
здания;
9)рекомендуемые типы
квартир и их соотношение;
10)основные требования
к конструктивным решениям и материалам несущих и ограждающих конструкций;
11)основные требования
к инженерному и технологическому оборудованию;
12)требования по
обеспечению условий жизнедеятельности маломобильных групп населения;
13)требования к благоустройству
площадки и малым архитектурным формам;
14)требования к
разработке инженерно-технических мероприятий гражданской обороны и мероприятий
по предупреждению чрезвычайных ситуаций;
15)требования о необходимости
создания демонстрационных материалов (их состав и форма), выполнения
научно-исследовательских и опытно-конструкторских работ в процессе проектирования
и строительства, разработки санитарно-эпидемиологических условий к объекту.
Вместе с заданием на
проектирование заказчик (инвестор) выдает проектной организации следующие
документы и материалы, предварительно оговоренные в договоре (контракте) на
выполнение проектных работ (номенклатура, порядок и сроки представления
материалов):
•обоснование инвестиций
в строительство данного объекта;
•решение местного
органа исполнительной власти о предварительном согласовании места размещения
объекта;
•имеющиеся материалы
топографической съемки участка строительства и данные геологических и
гидрогеологическая изысканий;
•материалы по
существующей и сохраняемой застройке Я зеленым насаждениям;
•сведения о наземных и
подземных инженерных сооружениях и коммуникациях;
•материалы
инвентаризации, оценочные акты и решения местной администрации о сносе и
характере компенсации за сносимые сооружения;
•данные по виду
выделяемого топлива;
•технические условия на
присоединение к внешним инженерным сетям и коммуникациям;
•сведения о фоновом
состоянии окружающей природной среды, комфортности проживания населения, о
наличии техногенных объектов вблизи строительства объектов жилищно-гражданского
назначения и зонах их воздействия при возможных аварийных ситуациях;
•другие материалы.
Задание на
проектирование объектов производственного назначения:
1)основание для
проектирования;
2)вид строительства;
3)стадийность
проектирования;
4) требования по
вариантной и конкурсной разработке;
5)особые условия
строительства;
6)основные технико-экономические
показатели объекта, в том числе мощность, производительность, производственная программа;
7)требования к качеству
конкурентоспособности и экологическим параметрам продукции;
8)требования к
технологии, режиму предприятия;
9)требования к архитектурно-строительным,
объемно-планировочным и конструктивным решениям;
10)выделение очередей и
пусковых комплексов, требования по перспективному расширению предприятия;
11)требования и условия
к разработке природоохранных мер и мероприятий;
12)требования к режиму
безопасности и гигиене труда;
13)требования по
ассимиляции производства;
14)требования по разработке
инженерно-технических мероприятий гражданской обороны и мероприятий по
предупреждению чрезвычайных ситуаций;
15)требования по
выполнению опытно-конструкторских и научно-исследовательских работ;
16)состав
демонстрационных материалов.
Состав задания на
проектирование устанавливается с учетом отраслевой специфики и вида
строительства.
Вместе с заданием на
проектирование заказчик выдает проектной организации исходные материалы:
•обоснование инвестиций
строительства данного объекта;
•решение местного
органа исполнительной власти о предварительном согласовании места размещения
объекта;
•акт выбора земельного
участка (трассы) для строительства и прилагаемые к нему материалы;
•архитектурно-планировочное
задание;
•технические условия на
присоединение проектируемого объекта к источникам снабжения, инженерным сетям и
коммуникациям;
•сведения о проведенных
с общественностью обсуждениях решений о строительстве объекта;
•исходные данные по оборудованию,
в том числе индивидуального изготовления;
•необходимые данные по
выполненным научно-исследовательским и опытно-конструкторским работам,
связанным с созданием технологических процессов и оборудования;
•материалы инвентаризации,
оценочные акты и решения органов местной администрации о сносе и характере
компенсации за сносимые здания и сооружения;
•материалы, полученные
от местной администрации и органов государственного надзора, в том числе
характеристика социально-экономической обстановки, природных условий и состояния
природной окружающей среды, данные о существующих источниках загрязнения и
другие сведения в соответствии с требованиями природоохраняемых органов,
санитарно-эпидемиологические условия в районе строительства;
•имеющиеся материалы
инженерных изысканий и обследований, обмерочные чертежи существующих на участке
строительства зданий и сооружений, подземных и наземных сетей и коммуникаций;
•чертежи и технические
характеристики продукции предприятия;
•задание на разработку
тендерной документации на строительство (при необходимости);
•заключения и
материалы, выполненные по результатам обследования действующих производств,
конструкций зданий и сооружений;
•технологические
планировки действующих цехов, участков со спецификацией оборудования и
сведениями о его состоянии, данные об условиях труда на рабочих местах;
•условия на размещение
временных зданий и сооружений, подъемно-транспортных машин и механизмов, мест
складирования строительных материалов;
•другие материалы.
Стоимость проектных
работ
В стоимости проектных
работ учитываются расходы на оплату труда всех участников проектирования,
содержание административно-управленческого персонала, отчисления на
государственное социальное и медицинское страхование, материальные затраты,
амортизационные отчисления на полное восстановление основных производственных
фондов и расходы по всем видам их ремонта, арендная плата, плата процентов за
краткосрочные кредиты банка, налоги и сборы, установленные в законодательном
порядке, а также прогнозируемая прибыль.
Утверждение проектов:
экономический аспект
Утверждение проектов на
строительство в зависимости от источников его финансирования производится:
•при строительстве за
счет государственных капитальных вложений, финансируемых из республиканского
бюджета Российской Федерации, — в порядке, установленном Министерством
строительства России совместно с заинтересованными министерствами и
ведомствами;
•при строительстве за
счет капитальных вложений, финансируемых из соответствующих бюджетов республик
в составе Российской Федерации, краев, автономных образований, городов Москвы и
Санкт-Петербурга, —соответствующими органами государственного управления или в
устанавливаемом ими порядке
•при строительстве за
счет собственных финансовых ресурсов, заемных и привлеченных средств инвесторов
(включая иностранных инвесторов) — непосредственно заказчиками (инвесторами).
Состав проектной
документации на строительство
Проект на строительство
объектов жилищно-гражданского назначения состоит из следующих разделов:
•общая пояснительная
записка;
•архитектурно-строительные
решения; технологические решения; решения по инженерному оборудованию;
•охрана окружающей
среды;
•инженерно-технические
мероприятия гражданской обороны; мероприятия по предупреждению чрезвычайных
ситуаций;
•организация
строительства (при необходимости);
•сметная документация;
•эффективность
инвестиций.
Проект на строительство
предприятий, зданий и сооружений производственного назначения состоит из
следующих разделов:
•общая пояснительная
записка;
•генеральный план и
транспорт;
•технологические
решения;
•организация и условия
труда работников;
•управление
производством и предприятием;
•архитектурно-строительные
решения;
•инженерное
оборудование, сети и системы;
•организация
строительства;
•охрана окружающей
среды;
•инженерно-технические
мероприятия гражданской обороны;
•мероприятия по
предупреждению чрезвычайных ситуаций;
•сметная документация;
•эффективность
инвестиций.
Подробнее остановимся
на разделах сметная документация и эффективность инвестиций, являющихся
экономическим итогом всего проекта.
Сметная документация
| Сметная документация на стадии проекта
содержит |
| сводные сметные расчеты стоимости
строительства и, при необходимости, сводку затрат (составляются в том случае,
когда капиталовложения предусматриваются из разных источников финансирования) |
объектные и локальные сметные расчеты; |
сметные расчеты на отдельные виды
затрат (в том числе на проектные и изыскательские работы). |
В |
